昌南大道东延(罗谢公路—幽兰立交)项目位于南昌市昌南城的城南片区,西起罗谢公路以西700米,东至幽兰立交。该工程全长约7.67公里(含跨罗谢公路立交、跨抚河大桥及抚河东岸立交等),道路红线宽70米,路幅宽35.5米。工程概算总投资约10.83亿,建安费7.05亿,项目采用BT建设模式。施工范围共涉及南昌县八一乡新坊村、幽兰镇亭山村、武阳镇安前村、泗洪村、广丰村和青山湖区罗家镇谢埠居委会和板溪村。
项目已取得立项、可研、环评、安评、水土保持方案、管综等批复,工程用地预审已获批准,完成了施工图审查。己办理建设工程规划许可证、质检、安监及施工许可证手续,涉及青山湖区和南昌县的前期征拆工作基本完成。

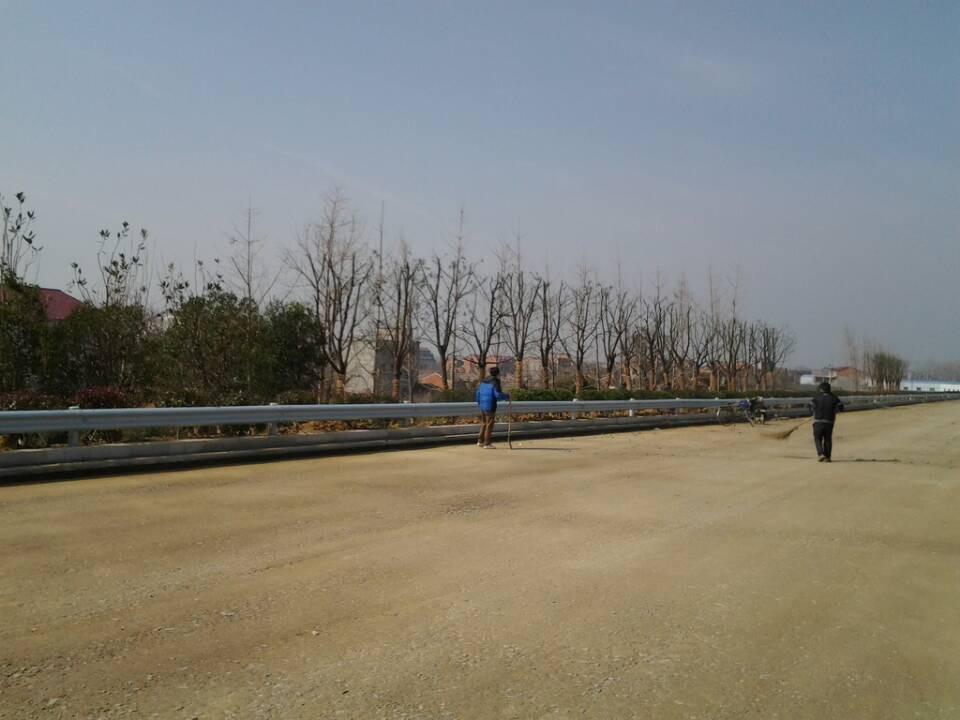

路基工程己完成填筑约236万方,占总量100%;清表完成约12.4万方,占总量98%;清淤约10.6万方,占总量84%;抛石挤淤约131615.0m3,占总量100%;挖临时排水沟约6000方,占总量100%;浆砌片石防护完成1.6万方,占总量94%;级配碎石己摊铺40189方,占总量100%;水稳己摊铺52184方,占总量79.7%;路缘石己安装7500米,占总量72.8%;绿化填土21.5万方,绿化种植16000平方;沥青混凝土己摊铺4900方,占总量12.3%。
抚河大桥桩基完成410根,占总量100%,承台20个,系梁141个,连续梁墩身14个,墩柱282个,盖梁141个,占总量100%;抚河大桥30米箱梁预制685片、己安装685片,占总量100%;主桥己完成连续梁左幅260m,右幅260m,跨东堤连续梁己完成右幅192m,左幅203.6;跨西堤连续梁己完成左幅150m,右幅120m;防撞墙己完成6770米,占总量78.2%,桥面铺装己完成2960m,占总量55.8%,湿接缝及湿接头己完成113跨,占总量80%。
項目通道涵、排水管等工程已基本完成;K5+385.781桥、K3+440桥己基本完成施工。
